グローバルナビゲーションへ

本文へ

ローカルナビゲーションへ

フッターへ

ホーム >  特色と取り組み >  市立病院再整備事業(新病院が出来るまで) >  新病院の取り組み >  4階立上り躯体工事が進んでいます(平成27年7月22日現在)

4階立上り躯体工事が進んでいます(平成27年7月22日現在)

新病院の建設工事が始まって、約1年がたちます。
病院本棟の地上躯体工事は3月から始まりましたが、現在は5階の床工事へと進んでいます。立上り躯体工事が上階へ進むのと並行して、1階と2階の内装工事、低層部(1階~3階)の外装工事も進めています。
また、病院本棟の隣に併設されるエネルギーセンター棟では、外装材(コンクリートパネル)の取り付け工事を進めています

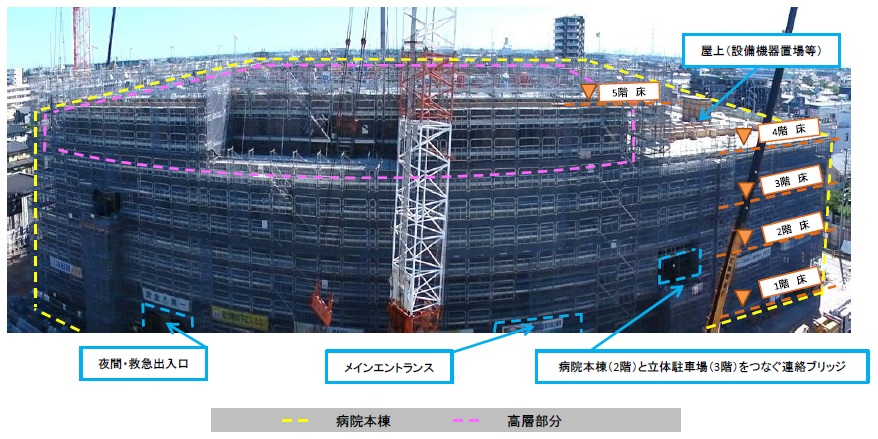

工事現場全景(市役所別館屋上から撮影)

病院本棟が建設される場所のほぼ全面で5階の床工事が進んでいます。

(撮影日:平成27年7月22日)

―――――――――――――――――――――――――――――――――――――――――――――――――――――――

地上躯体(くたい)工事(病院本棟4階立上り躯体)

病院本棟の工事は、4階立上り躯体工事から順次上階の躯体工事へと進んでいます。躯体工事が上階へと進んでいくのと併せて、これまで作り上げてきた下階部分の内装工事と低層部(1階~3階)の外装工事を進めていきます。
―――――――――――――――――――――――――――――――――――――――――――――――――――――――
≪◎ 1階の内装工事を進めています ≫

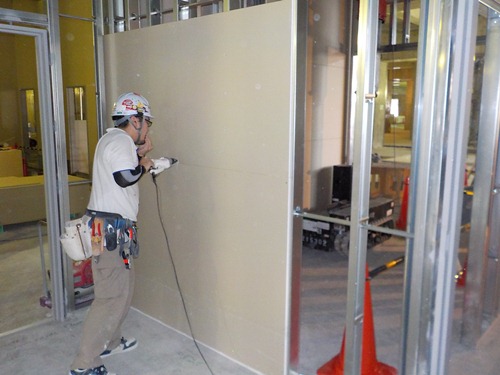

現在は、部屋と部屋を区切る壁の下地を軽量鉄骨で組み立てています。その後、石こうのボードを壁の下地材(軽量鉄骨)に張っていきます。

―――――――――――――――――――――――――――――――――――――――――――――――――――――――
≪◎ 外装工事が始まっています ≫

病院本棟の低層部(1階~3階)に外壁タイルを張るための準備作業を進めています。

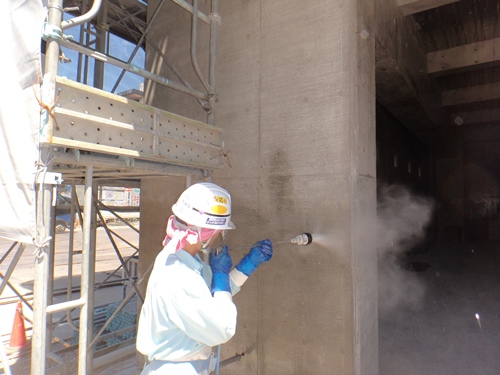

現在は、タイルの剥離(はくり)を防止するため、コンクリートの表面を超高圧洗浄で目荒しを進めています。この後は、外部の窓枠を取付け、タイルを張るための下地処理を行っていきます。
低層部の準備作業は8月下旬頃に終わる予定で、その後はタイル張りを進めていきます。
